基本情報技術者試験 平成30年度秋期 午前 問53 / プロジェクトマネジメント › プロジェクトの時間

過去問にチャレンジ

平成30年度秋期 午前 問53

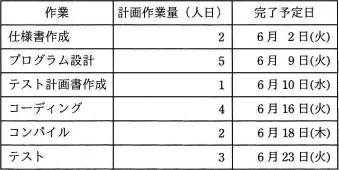

表は,1人で行うプログラム開発の開始時点での計画表である。6月1日に開発を開始し,6月11日の終了時点でコーディング作業の25%が終了した。6月11日の終了時点で残っている作業量は全体の約何%か。ここで,開発は,土曜日と日曜日を除く週5日間で行うものとする。

平成30年度秋期 午前 問53の図
  1. ア

    30

  2. イ

    47

  3. ウ

    52

  4. エ

    53

会話形式の解説

講師講師
まず、計画表の作業量を合計して、割合の分母を決めます。全体は何人日ですか。
受験者受験者
2+5+1+4+2+3で、17人日です。人日は、1人が1日で行う作業量ですね。
講師講師
そうです。次に、6月11日の終了時点で残っている作業を数えます。コーディングより前の作業はどうなっていますか。
受験者受験者
仕様書作成の2人日、プログラム設計の5人日、テスト計画書作成の1人日は完了しています。合わせて8人日です。
講師講師
コーディングは4人日のうち25%が完了しています。完了分と残りは、それぞれ何人日ですか。
受験者受験者
4×0.25=1人日が完了し、3人日が残ります。
講師講師
その3人日に、まだ着手していないコンパイル2人日とテスト3人日を足します。残作業は何人日ですか。
受験者受験者
3+2+3=8人日です。全体の17人日で割ると、8÷17×100で約47%になります。
講師講師
そのとおりです。選択肢では47%が正解です。53%も近く見えますが、何を表す値でしょうか。
受験者受験者
完了した8人日とコーディングの1人日を足すと9人日です。9÷17×100が約53%なので、これは完了した割合です。
講師講師
そうです。30%と52%も、残る8人日を全体の17人日で割った値とは合いません。
受験者受験者
求めるのが残作業なら、途中まで進んだコーディングは未完了の3人日だけを数えるのですね。
講師講師
はい。完了9人日と残り8人日を足して全体の17人日になることでも、計算を確かめられます。

まとめ

計画表の全作業量は17人日です。6月11日の終了時点で残るのは、コーディング3人日、コンパイル2人日、テスト3人日の計8人日です。したがって、残作業の割合は8÷17×100で約47%となり、正解はイです。約53%は完了した作業の割合なので、求める対象を取り違えないようにします。

解答・解説

正解はイです

この問題のテーマ

計画表の作業量と実際の進捗から、全体に対する残作業量の割合を求める問題です。

解き方の考え方

表の作業量を合計すると、全体は2+5+1+4+2+3=17人日です。6月11日の終了時点では、コーディングより前の3作業が終わり、コーディングも4人日の25%に当たる1人日が終わっています。残りはコーディング3人日、コンパイル2人日、テスト3人日なので、8÷17×100≒47%と求めます。

選択肢ごとの解説

  1. ×ア  30
    30%は、表の作業量から求めた残作業の割合と合いません。残る8人日を全体の17人日と比べて判断します。
  2. ○イ  47
    残作業は8人日で、全体は17人日です。その割合は約47%となるため、イが正解です。
  3. ×ウ  52
    52%は、残作業8人日を全体17人日で割った結果と一致しません。進捗を含めて残った作業量を数える必要があります。
  4. ×エ  53
    53%は、完了した8+1=9人日が全体に占める割合に近い値です。設問で求めるのは完了分ではなく、残っている作業の割合です。

POINT

  • 割合の分母には、計画された全作業量を使います。
  • 途中まで進んだ作業は、未完了の割合から残作業量を求めます。
  • 完了9人日と残り8人日の合計が全体17人日になることでも検算できます。

※出典:平成30年度秋期 基本情報技術者試験 午前 問53(一部改変)
