並行する工程の最短・最長所要日数の求め方

ITパスポート試験 令和2年度10月 問55 / プロジェクトマネジメント › プロジェクトマネジメント

過去問にチャレンジ

令和2年度10月 問55

図の工程の最短所要日数及び最長所要日数は何日か。

令和2年度10月 問55の図

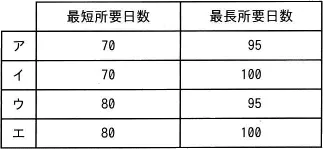

令和2年度10月 問55の図
  1. ア

    最短所要日数:70、最長所要日数:95

  2. イ

    最短所要日数:70、最長所要日数:100

  3. ウ

    最短所要日数:80、最長所要日数:95

  4. エ

    最短所要日数:80、最長所要日数:100

会話形式の解説

講師講師
この図では、直列に進むAとBの経路と、Cだけの経路が並行しています。まず経路ごとの日数を求めましょう。
受験者受験者
Cは最短70日なので、工程全体も70日で終わると思いました。
講師講師
AとBは順に進むため、日数を足します。最短でも30+50=80日かかります。
受験者受験者
Cが70日で終わっても、AとBの経路が終わる80日まで待つのですね。
講師講師
はい。両方の経路が終わって工程が完了するので、全体の最短所要日数は80日です。
受験者受験者
最長の場合、AとBは35+60=95日で、Cは100日です。今度はCを待つのでしょうか。
講師講師
そのとおりです。全体の最長所要日数は100日になります。
受験者受験者
最短70日・最長95日の組合せは、どちらも早く見積もりすぎていますね。
講師講師
そうです。70日ではAとBが終わらず、最長95日ではCの100日を含められません。
受験者受験者
最短70日・最長100日は最短だけが違い、最短80日・最長95日は最長だけが違いますね。
講師講師
はい。両方正しい組合せは、最短80日・最長100日のエです。
受験者受験者
最短と最長を別々に計算して、それぞれ完了が遅い経路を選ぶのですね。
講師講師
その考え方です。この図では、最短はAとBの経路、最長はCの経路が全体の日数を決めます。

まとめ

直列のAとBを足すと、最短80日、最長95日です。並行するCは最短70日、最長100日なので、それぞれ完了が遅い経路を採ります。工程全体は最短80日、最長100日で、正解はエです。

解答・解説

正解はエです

この問題のテーマ

並行する二つの経路がある工程で、全体の最短所要日数と最長所要日数を求める問題です。

解き方の考え方

AとBは直列なので、所要日数を足すと最短は30+50=80日、最長は35+60=95日です。Cはこれと並行し、最短70日、最長100日かかります。工程全体は両方の経路が終わって初めて完了するため、最短は80日と70日の長い方で80日、最長は95日と100日の長い方で100日です。したがって正解はエです。

選択肢ごとの解説

  1. ×ア  最短所要日数:70、最長所要日数:95
    最短70日・最長95日という組合せです。70日では最短でも80日かかるA→Bが終わらず、95日では最長100日かかるCを含められません。
  2. ×イ  最短所要日数:70、最長所要日数:100
    最短70日・最長100日という組合せです。最長100日は合っていますが、最短70日ではA→Bの完了を待てないため、工程全体の最短日数としては誤りです。
  3. ×ウ  最短所要日数:80、最長所要日数:95
    最短80日・最長95日という組合せです。最短80日は合っていますが、Cには最長100日かかるため、工程全体の最長日数は95日ではありません。
  4. ○エ  最短所要日数:80、最長所要日数:100
    最短80日・最長100日という組合せです。最短の場合はA→Bの80日を、最長の場合はCの100日を待つことになり、両方とも工程全体の完了時刻と一致します。

補足

最短の場合と最長の場合で、工程全体の完了を決める経路が入れ替わることがあります。この図では、最短はA→B、最長はCが決めます。

POINT

  • 直列の作業は、それぞれの所要日数を足します。
  • 並行する経路がすべて終わって工程が完了する場合は、各経路の所要日数の長い方を採ります。
  • 最短と最長は別々に計算し、それぞれで完了が遅い経路を確かめます。

※出典:令和2年度10月 ITパスポート試験 問55(一部改変)
